長沙最大會展中心全面开建 明年底开放

2015-08-27
来源:長沙晚報

  長沙國際會展中心場館效果圖。資料圖片

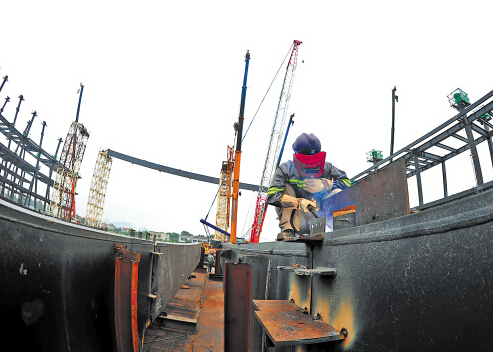

  昨日上午,長沙國際會展中心項目施工現場,工人們正對展館樓層鋼梁進行焊接。長沙晚報記者 王志偉 攝

  到明年10月,在長沙南站東邊將建起一座長沙最大的會展中心——長沙國際會展中心,其展覽面積將達26萬平方米,比長沙現有3家展館之和還大一倍多。項目施工方中建三局決定開展勞動競賽加快施工,力爭在國慶節前完成展館鋼結構施工。

  長沙國際會展中心分兩期施工,一期計劃2016年10月底竣工,建成后,將成為湖南省第一乃至華中地區最專業和最智能化的會展場館。

  長沙國際會展中心展館設計施工最大的特點是采用張弦梁反拱結構,目前在國內還是首次運用,其跨度達81米。

  長沙晚報訊(記者 陳煥明)作為省內第一、中部一流的綜合性展館,長沙國際會展中心建設一直備受各方關注,其目前建設進度如何,場館建設有何特點?記者從昨日舉行的中建三局長沙國際會展中心項目“三號聯創”暨“四比一創”勞動競賽活動啟動式上了解到,目前該項目正在進行展館鋼結構主體施工,接下來將進入建設全面提速階段,預計明年10月竣工,明年年底對外開放。

  長沙國際會展中心項目是省、市重點工程,地址位于長沙縣黃興鎮瀏陽河東岸,與長沙火車南站隔河相望。項目占地約800畝,設12個單層展館,建筑面積約44.5萬平方米,可提供展位逾8000個。場館分兩期開建,其中一期建北面8個展館、北登陸廳及2個連廊,登陸廳和連廊內設辦公、會議、餐飲、休閑等配套設施。

  中建三局承建項目一期一標,包括北登陸廳、4個展館等。記者昨日在現場看到,北登陸廳地下室土方開挖已基本完成,工人們正在進行地下室底板防水、基層清理、鋼筋綁扎等工序。4個展館區域地面首層碎石已全部回填完成,現場5個大型塔吊正在來回旋轉,對展館末節鋼柱進行吊裝,目前鋼結構吊裝施工已完成一半以上,樓層鋼梁正在進行焊接,屋面張弦梁的箱梁正在進行地面拼裝。

  該項目部項目經理陳德洋告訴記者,長沙國際會展中心展館設計施工最大的特點是采用張弦梁反拱結構,目前在國內還是首次運用。陳德洋解釋,以往建筑的張弦梁是正向像彩虹一樣掛在天上,而會展中心的張弦梁是反向倒掛,由兩根對稱反拱箱梁撐起展館屋頂,“這一設計寓意來源于瀏陽河的波浪,建成后的長沙國際會展中心12個展館連接成一片,從遠處看去,就像瀏陽河的波浪一樣漂亮。”

  因為今年以來長沙連綿數月陰雨天氣,給項目前期土方施工帶來很大困難,為了追趕工期,確保項目如期完工,中建三局長沙國際會展中心項目部昨日啟動“三號聯創”暨“四比一創”勞動競賽活動。
