香港商报官网 > 四川 > 商报专稿

川興文電力加快推進農網改造提升電網質量

2016-01-18
来源:香港商报

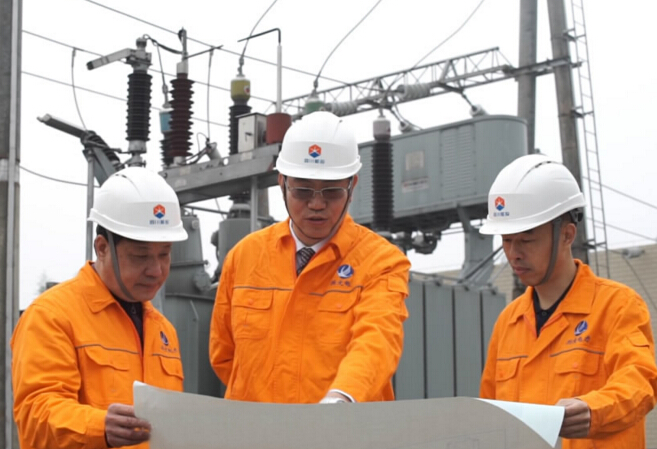

施工現場檢查指導

【香港商報訊】記者金山、通訊員鄧林紅報道:為進一步提升興文電網的供電質量和安全可靠性,更好地服務地方經濟發展,四川能投興文電力有限公司科學組織,搶時間、抓進度、保質量,全面提速推進2015年農網改造升級工程建設。

1月15日上午,在位于興文縣古宋鎮馬欄灣的35KV古宋變電站施工建設現場,伴隨著施工設備的轟鳴聲,二十余名工人正在緊張施工。該變電站投運于1998年,至今已經運行十余年,加之近年來周邊負荷的不斷增大,設備陳舊老化,對變電站的安全穩定運行造成了很大威脅。為確保該變電站設備的健康運行,興文電力公司決定對該變電站實施增容技改,集中消除設備隱患。該工程屬興文縣2015年農網改造升級工程之一,于2015年10月開工,投資2884萬元計劃將原容量為1臺4000KVA和2臺3150KVA主變容量增容為2臺10000KVA,并改造35千伏線路9.28公里。目前,站內1號主變已完工,2號主變及部分導線架設已進入關鍵掃尾階段。

據悉,四川能投興文電力有限公司積極對上爭取2015年農網改造項目支持,共獲得國家兩個批次下達的投資計劃2.37億元。經過全體施工人員的緊密配合全力以赴,2015年農網第一批項目中的35KV工程施工現已接近尾聲,10kV及以下項目已全部完工投運;第二個批次為2015年農網新增項目,其中35kV及以上單項工程已完成EPC招標和施工圖設計,預計于2016年2月開工建設,10kV及以下工程已于2015年11月20日開工建設。

[责任编辑:邓煜闽 ]
网友评论
相关新闻
图片新闻 点击排行 更多>>
