12月21日,國投欽州電廠三期項目舉行奠基暨主廠房第一罐混凝土澆築儀式,標誌該項目主體工程施工正式啟動,進入全面建設階段。
奠基儀式現場

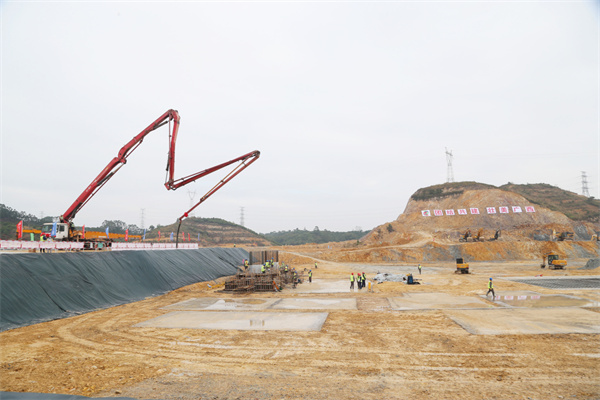

第一罐混凝土澆築現場
據了解,國投欽州電廠三期項目由國投電力控股股份有限公司、廣西欽州臨海工業投資集團有限公司投資組建,項目規劃建設4台66萬千瓦超超臨界機組,並配套建設供熱管網,是欽州石化園區總體規劃及產業規劃配套熱源點。項目總投資110億元,年設計發電量約132億千瓦時,新增蒸汽量約2400噸/小時,年產值可達60億元。項目預計2023年11月實現1號機組投產,2024年2月實現2號機組投產。該項目擬向欽州港片區內的華誼欽州化工新材料一體化基地項目、中石油欽州煉化一體化項目、恆逸欽州高端綠色化工化纖一體化項目及中偉新材料南部產業基地項目等重大項目提供電能熱能。
據介紹,欽州電廠三期項目建成投產後,將與國投欽州一、二期工程南北呼應,有效填補未來廣西電力缺口,提高能源利用效率,改善環境空氣質素,形成覆蓋整個欽州港片區的熱網體系,靈活應對欽州港區產業發展變化,對推動欽州港片區產業協同發展和地方經濟社會發展具有重要意義。(記者歐陽萍)
