世界最大跨度串聯式斜拉橋——珠海洪鶴大橋通車

2020-12-15
来源:香港商报网
    12月15日上午11時,經過四年的建設,由廣東珠海交通集團投資建設、中鐵大橋院設計、中鐵大橋局參建的珠海洪鶴大橋正式通車。作為珠海同類型橋樑中跨度最大的橋樑,也是目前世界最大跨度串聯式斜拉橋,其主跨長度比港珠澳大橋的青州航道橋主跨458米還要長,填補了世界上大跨度串聯斜拉橋建設的空白。

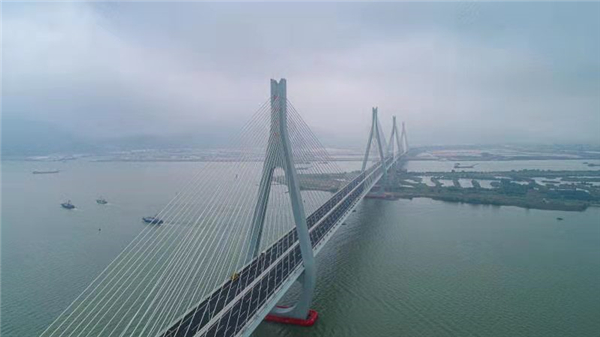

洪鶴大橋全景

    據中鐵大橋局洪鶴大橋項目經理陳山亭介紹,洪鶴大橋全長9.654千米,設計時速100千米,為雙向6車道公路斜拉橋,主橋由兩座主跨500米雙塔雙索疊合梁斜拉橋串聯而成,均採用的是半漂浮體系。其中由中鐵大橋局承建的標段全長970米,包括1/2洪灣水道主航道橋和1/2磨刀門水道主航道橋,高168.484米高的4號主塔為全線最高主塔,相當於60層樓房的高度,其「滴水藏海」的橋塔造型挺拔有力,極具珠海這座南方海濱城市的地域特色。

洪鶴大橋通車合影

    大橋橋址位於洪灣水道和磨刀門水道入海口位置,跨越芒洲濕地公園,環水保要求高,且主橋下方有兩個主航道,區域內存在斷裂構造帶,岩石強度高、溶洞數量多,地質情況極端複雜,基礎施工難度大。為此,中鐵大橋項目團隊積極探索,創新施工工藝,首次在平台施工應用「深淤泥地質砂袋圍堰築島鑽孔平台施工工法」,將高風險、耗時長的海上作業改為陸地作業,節省工期和設備投入;在樁基施工採用「旋挖鑽+反循環衝擊鑽」組合鑽孔工藝,攻克大面積串珠式溶洞樁基施工難題;在鋼樑架設中採用專利工法「墩頂鋼樑無支架架設法」,節約施工成本,提高施工效率,並成功取得多項工法和發明專利。

    「由於大橋所處環境為海洋性氣候,夏秋季節颱風多發,風力強、雨量大,且該區位地震基本烈度為VII度。」中鐵大橋局洪鶴大橋項目總工程師鄧小剛介紹,為保證大橋使用壽命,項目團隊秉承「精雕細琢、百年品質」的企業質量理念和「謀細、琢細、成細」的項目文化理念,在大橋施工過程中通過嚴把施工質量,控制橋樑各結構的耐久性。

    在橋墩施工中採用超高性能混凝土防船撞設施,為提高橋墩防船撞能力,降低船舶撞擊力。合龍過程中,採用定時合龍工藝,該工藝能確保大橋按照預計時間開始合龍施工,有效減少鋼樑溫度配切合龍的不確定性,提高合龍的準時性和可靠性,不斷對合龍口進行精密監測、實時調整,最終零誤差完成鋼樑合龍。在斜拉索施工中採用DZZL16型250智能單根快張設備,應用等值張拉法,保證索力的均勻性,將索力誤差控制在1%,確保斜拉橋的生命線各項技術指標符合要求。

    洪鶴大橋是起於珠海市香洲區南屏鎮洪灣,對接港珠澳大橋連接線、並與廣澳高速珠海段及橫琴二橋形成十字交叉設洪灣互通,向西跨越洪灣涌,沿規劃洪灣港區北側預留通道經過,轉向西南跨越洪灣水道,穿過橫琴島芒洲規劃濕地,跨越磨刀門水道至鶴洲南圍墾區,終點與鶴港高速相交、設鶴洲南互通。它的建設完成,將成為粵港澳大灣區及珠海市經濟向西輻射的重要通道,對實現區域經濟一體化和「泛珠三角經濟區」發展戰略發揮重要作用。(記者 張迪 通訊員 姚思超 張政)
