近日,隨着廣州建設六馬路站變電所及環網電纜一次性送電成功,廣州地鐵十三號線二期全線正式實現「電通」,為後續信號、通信、機電等系統全面帶電調試奠定堅實基礎。
截至目前,十三號線二期西段土建工程累計完成96%。19座車站中,7座已臨時「三權」移交,12座進行機電施工,19個區間及出入場線均已貫通,進行供電施工;凰崗停車場一期已臨時「三權」移交,正在推進二期土建及機電施工。
送電一次成功

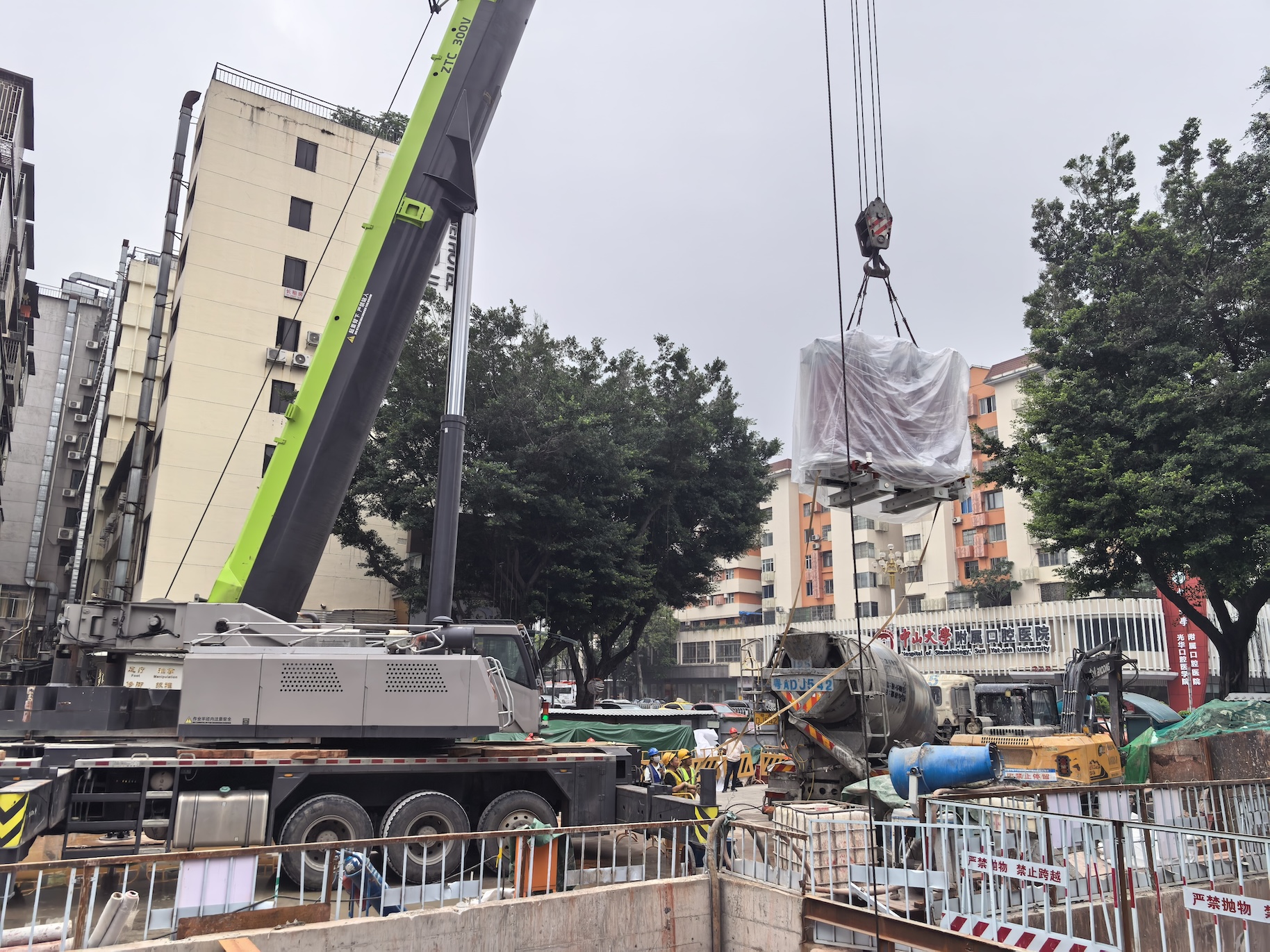

建設六馬路站為全線最後一個完成送電的車站,受現場條件制約,該站點施工難度大、專業交叉作業密集。為確保按期實現送電目標,廣州地鐵聯合參建單位,高效統籌、攻堅克難,採取「見縫插針」作業模式,全力推進設備吊裝、安裝、電纜敷設、調試驗收及整改消缺等工作,僅用兩個半月即完成一座牽引降壓混合變電所全部施工任務。

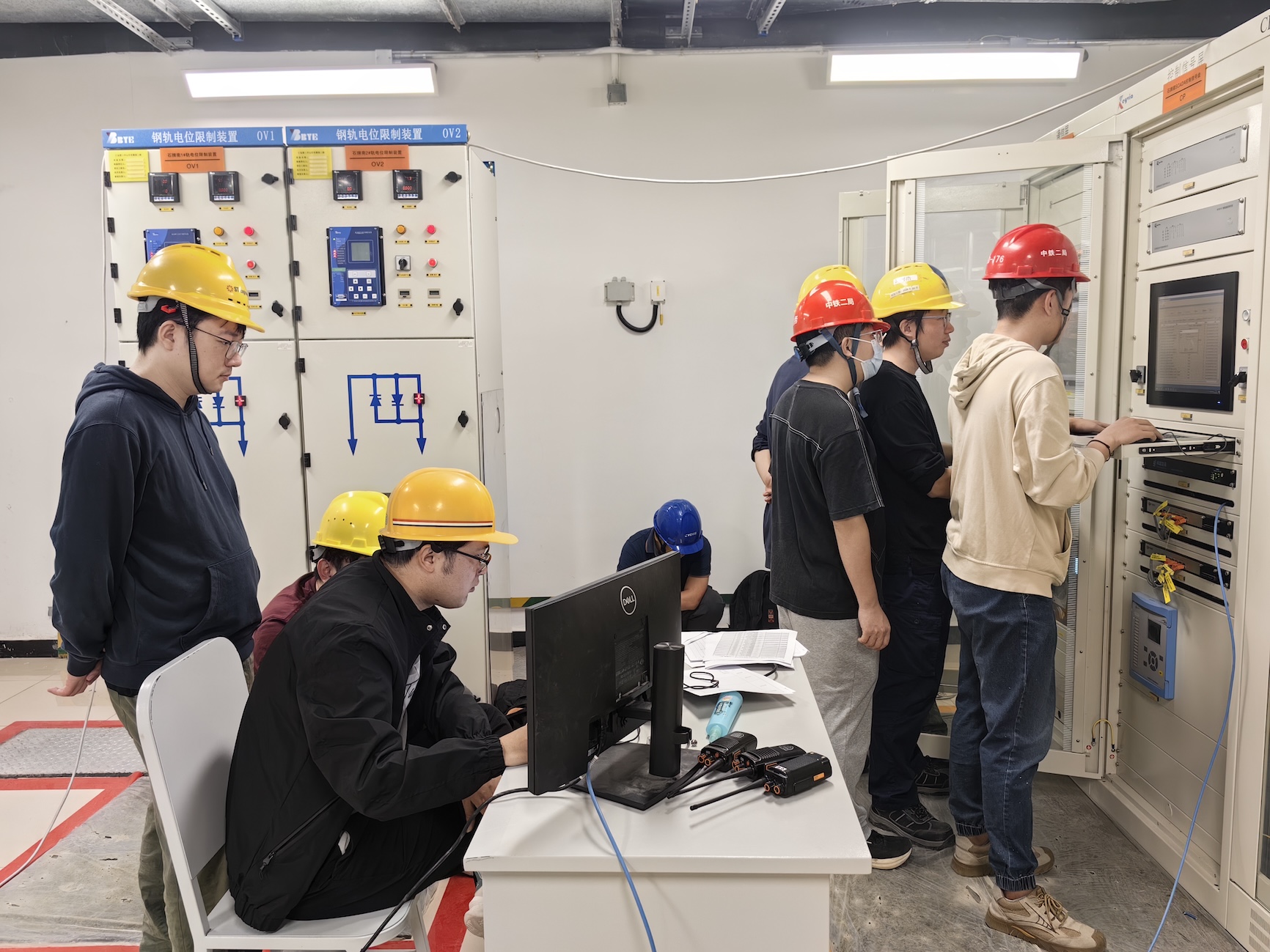

為保障本次送電一次成功,廣州地鐵組織建設、運營、施工、監理、設備供貨商等多方單位,開展送電前全面聯合檢查,逐項核驗環境條件與設備狀態。同時,成立專項送電工作小組,超前謀劃、細化方案,明確職責分工,落實安全技術交底。送電過程中,指揮組、檢查組、送電組、搶修組、電調組協同聯動,嚴格執行倒閘操作流程,精準把控各環節工序,順利實現變電所及環網電纜一次性送電,較計劃提前完成環網「電通」目標,為後續機電系統聯調聯試贏得寶貴時間。
十二號線中段長軌貫通
廣州地鐵也同步更新其他在建新線進度:
其中,十二號線中段土建工程累計完成91%。7座車站中,2座已臨時「三權」移交,5座進行機電施工,7個區間已全部貫通,長軌已經貫通。
八號線北延段土建工程累計完成30%。11座車站中,6座主體已封頂,其餘進行土建施工;11個區間中,6個進行土建施工,其餘進行前期準備。雅瑤車輛段進行上部結構施工。

八號線北延段支線土建工程累計完成31%。11座車站中,1座已臨時「三權」移交,3座主體已封頂,7座進行土建施工;10個區間中,4個進行土建施工,6個進行前期準備。唐閣停車場及出入場線正在進行土建施工。
八號線東延段土建工程累計完成7%。8座車站中,7座進行土建施工,剩餘1座開展前期準備工作;8個區間中,1個(明挖段)主體結構完工,3個進行土建施工,其餘開展前期準備工作。出入段線明挖段進行土建施工,蓮花車輛段正在進行施工準備。
十八號線後通段土建工程累計完成57%。1站1區間中,廣州東站進行南側配線暗挖施工;廣州東至冼村區間盾構段已貫通,暗挖段進行二襯施工。
十號線後通段土建工程累計完成71%。天河路站進行土建主體施工,楊箕東至天河路區間已貫通,石牌橋至天河路區間盾構區間已貫通。
(註:線路車站名稱僅為工程暫定名稱,標準站名應以政府部門批准公布為準。)(記者黃裕勇通訊員李哲峰鄭淳淳陳虎輝))
